  • 30.7.2024

Työmaatiedote 07/2024

Työmaatiedote, heinäkuu 2024:

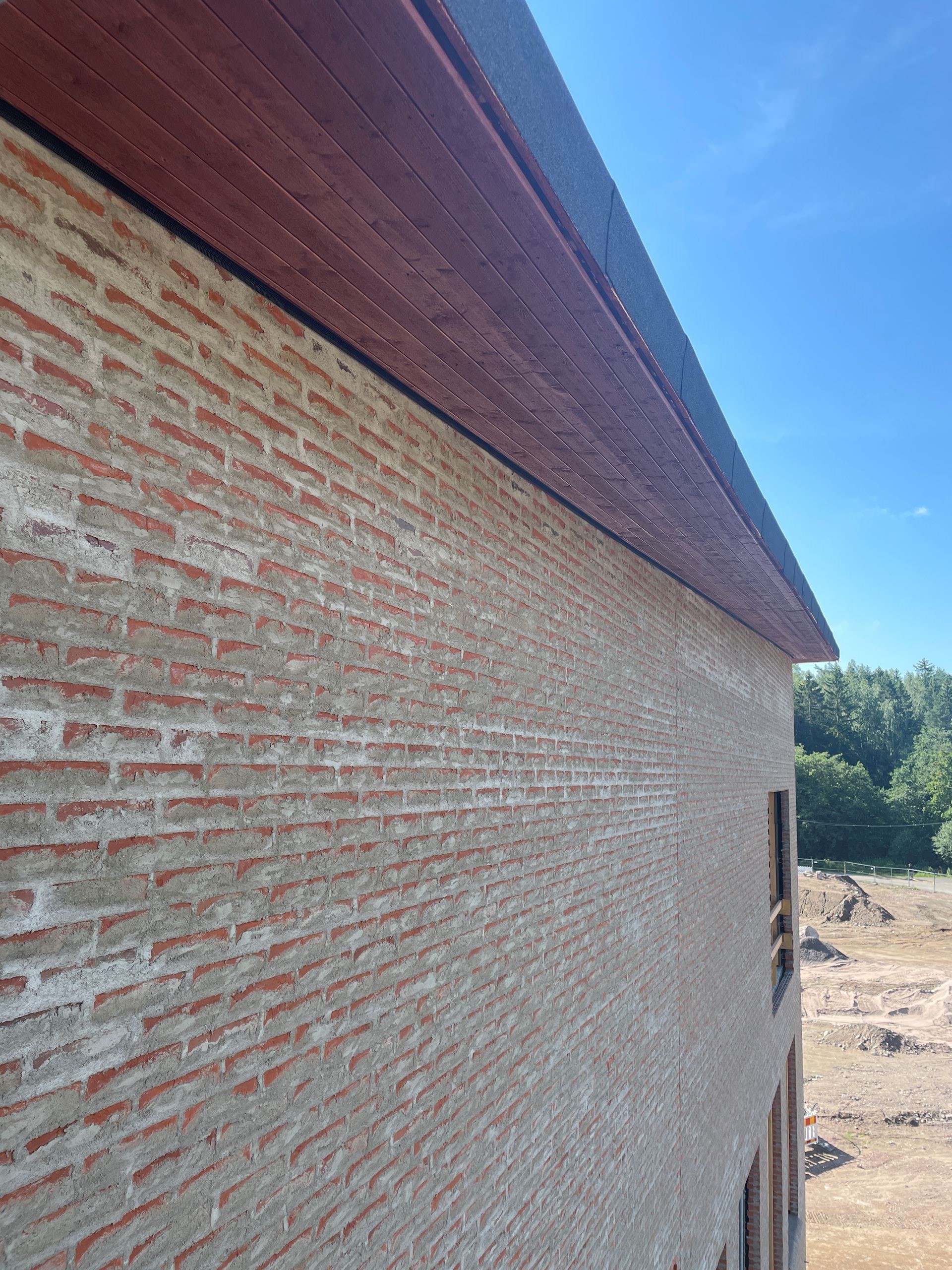

Vesikaton pintakermitys on lähes valmis. Ulkopuolella käynnissä olevia töitä ovat alaräystäiden laudoitus- ja maalaustyöt. Julkisivulla muuraustyöt ovat pääosin valmiit – tällä hetkellä tehdään paikkamuurauksia. Telinetöissä on purettu julkisivutelinettä D- ja E-lohkoilta. Lisäksi sisällä on asennettu telineet 1.kerroksen musiikkiluokkaan äänieristysseinien alkavaa asennusta varten. Ikkunoiden pellitykset jatkuvat heinäkuun lopulla.

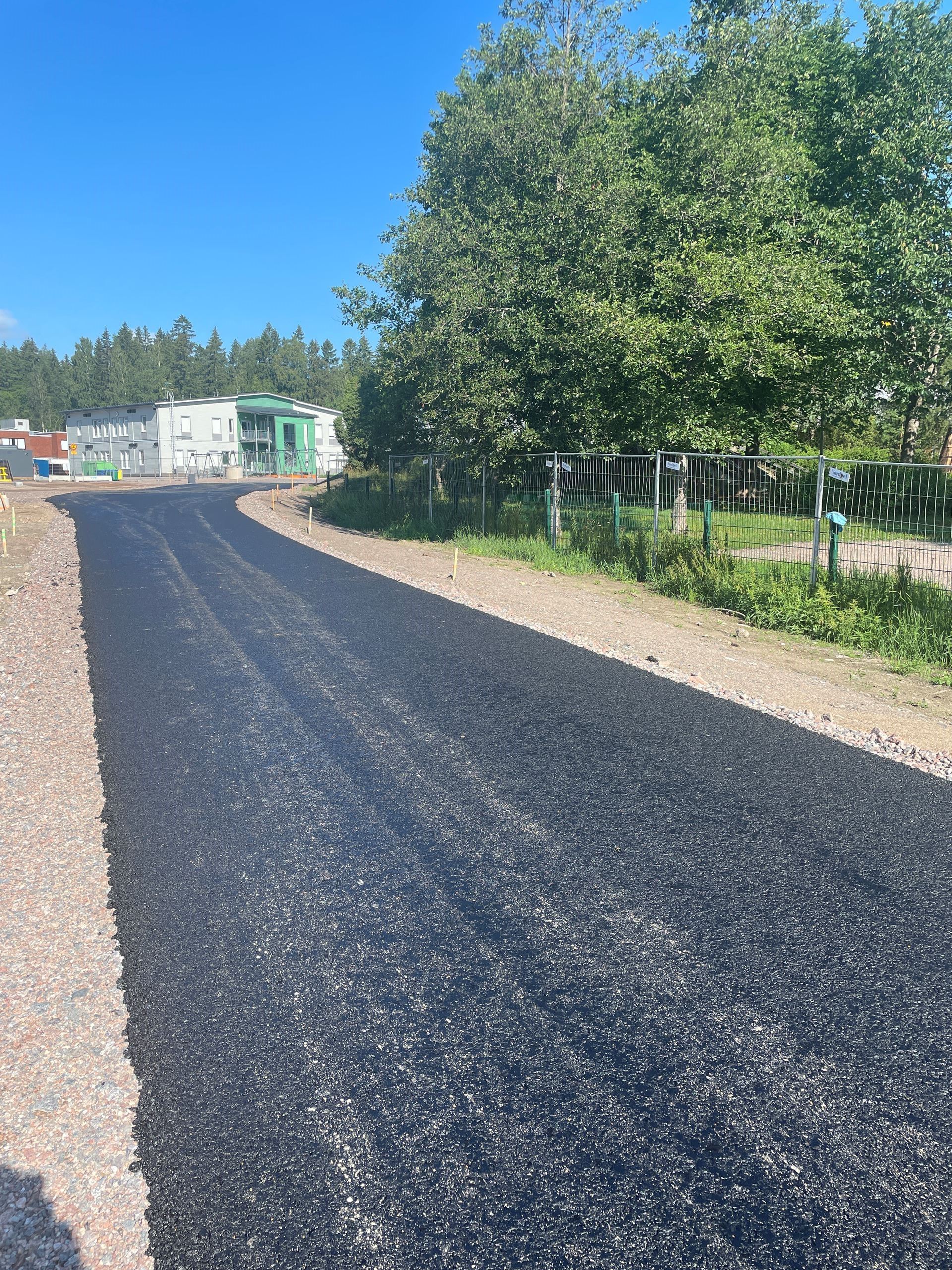

Maanrakennustöissä tehdään profilointia ja pihasähköjä. Asfaltointityöt on aloitettu rakennuksen pohjoispuolen huoltotiestä. Ulkona ollaan aloittamassa pihatöitä, ensimmäisenä kivitöitä.

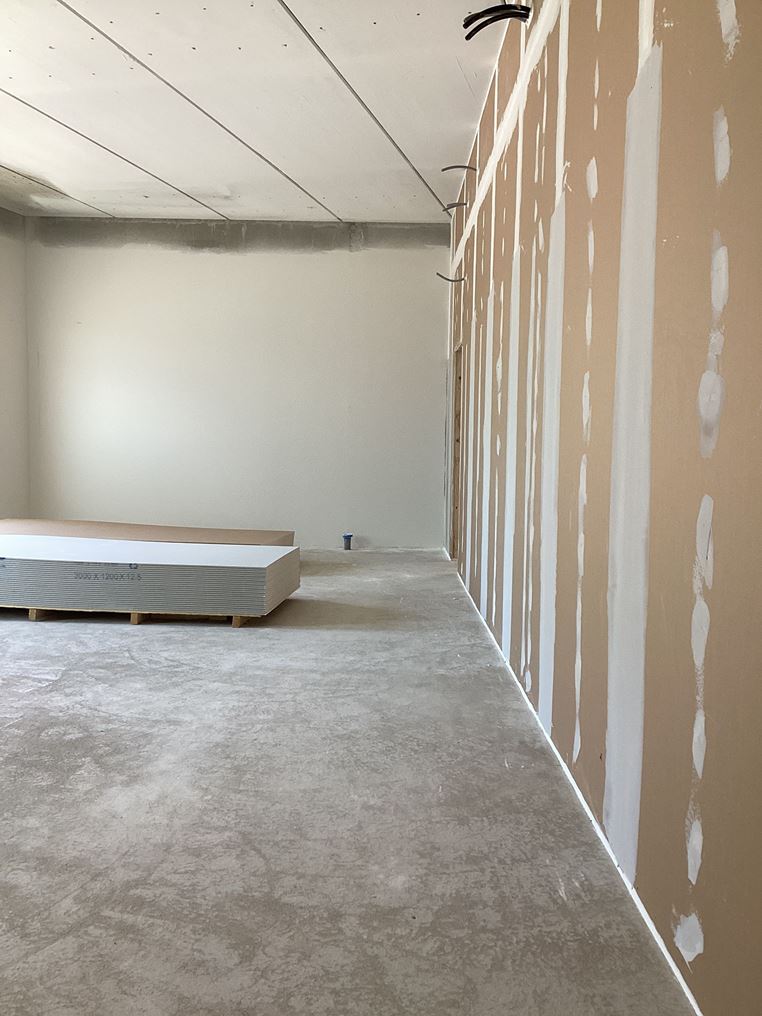

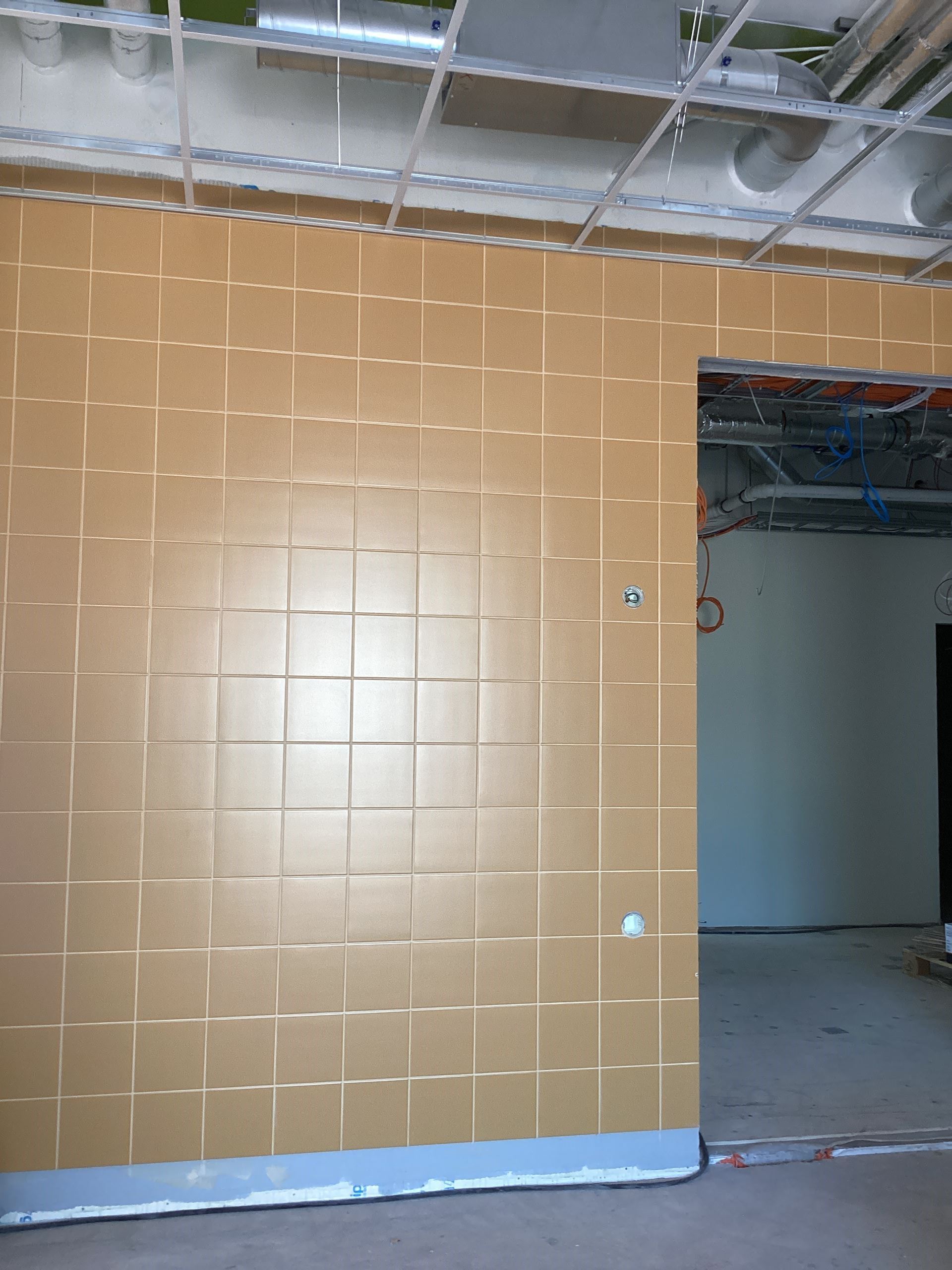

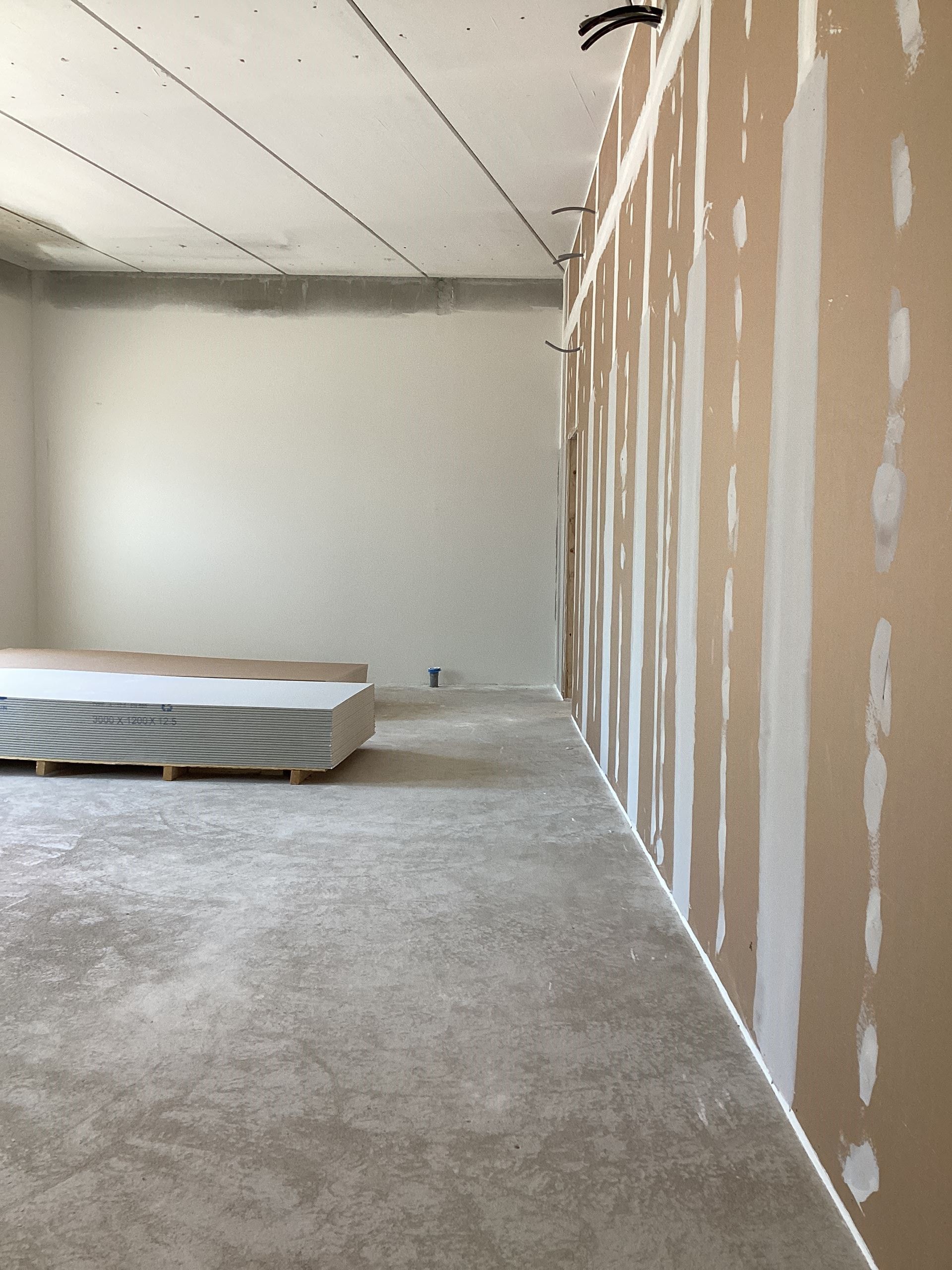

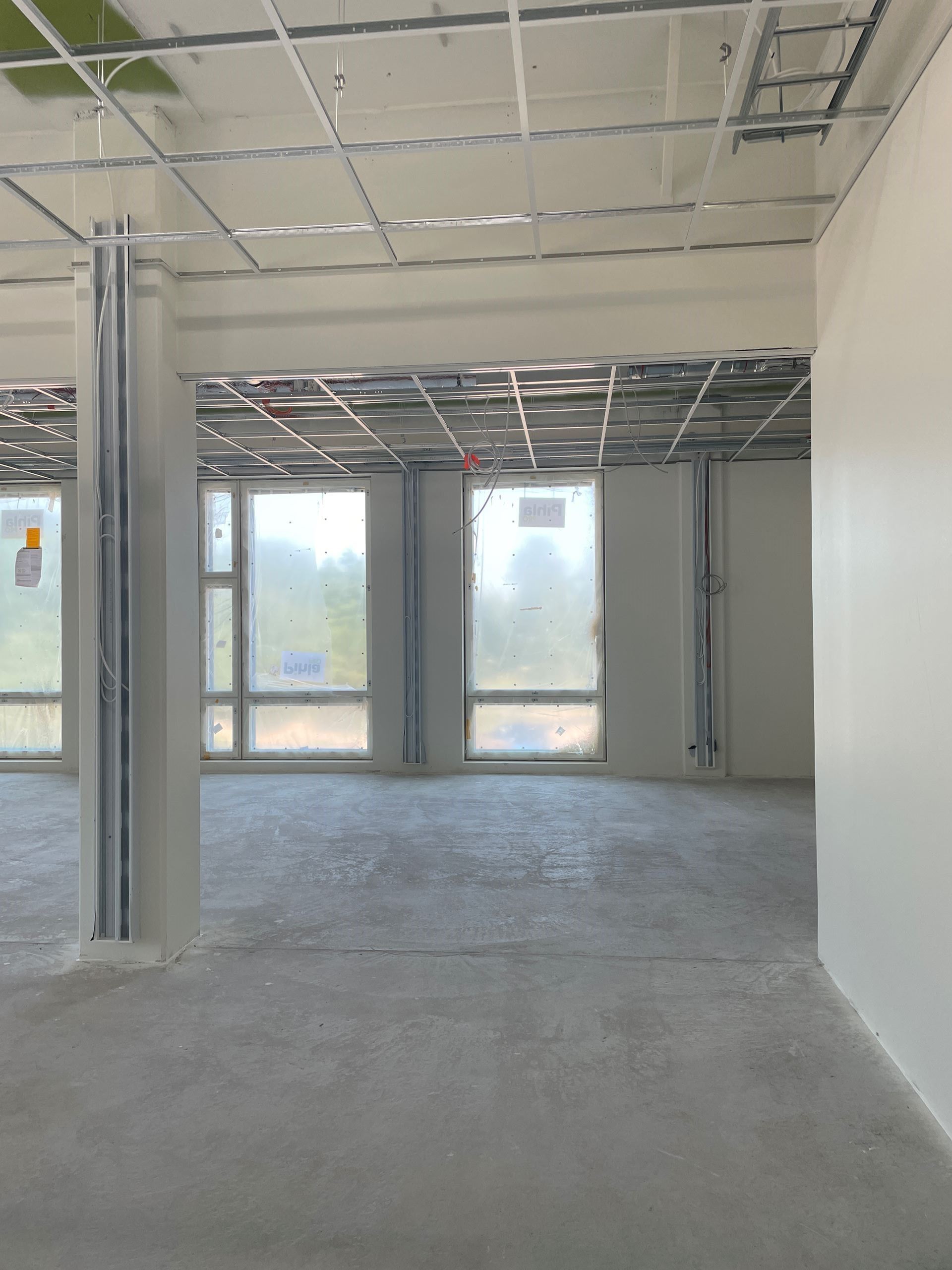

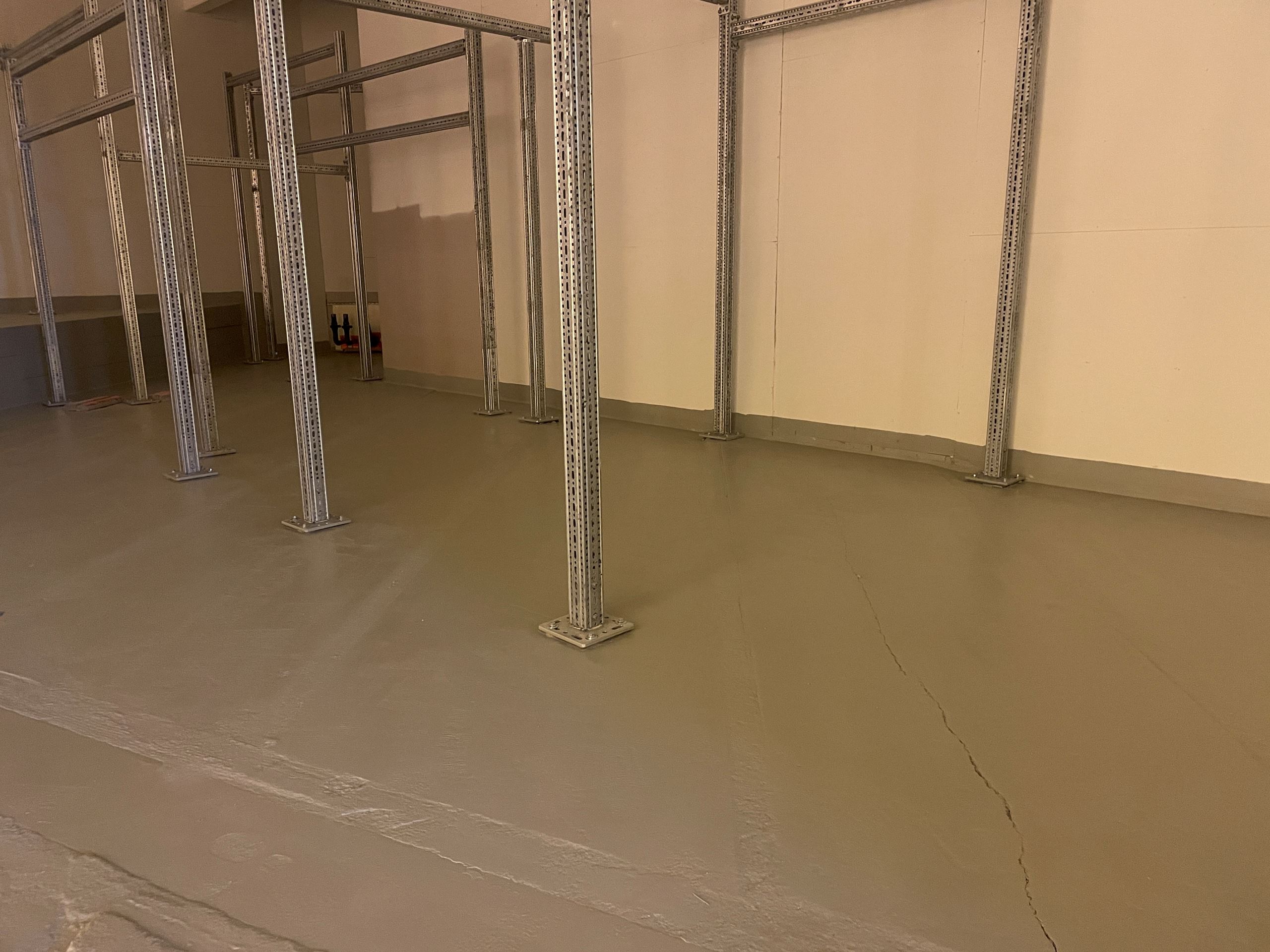

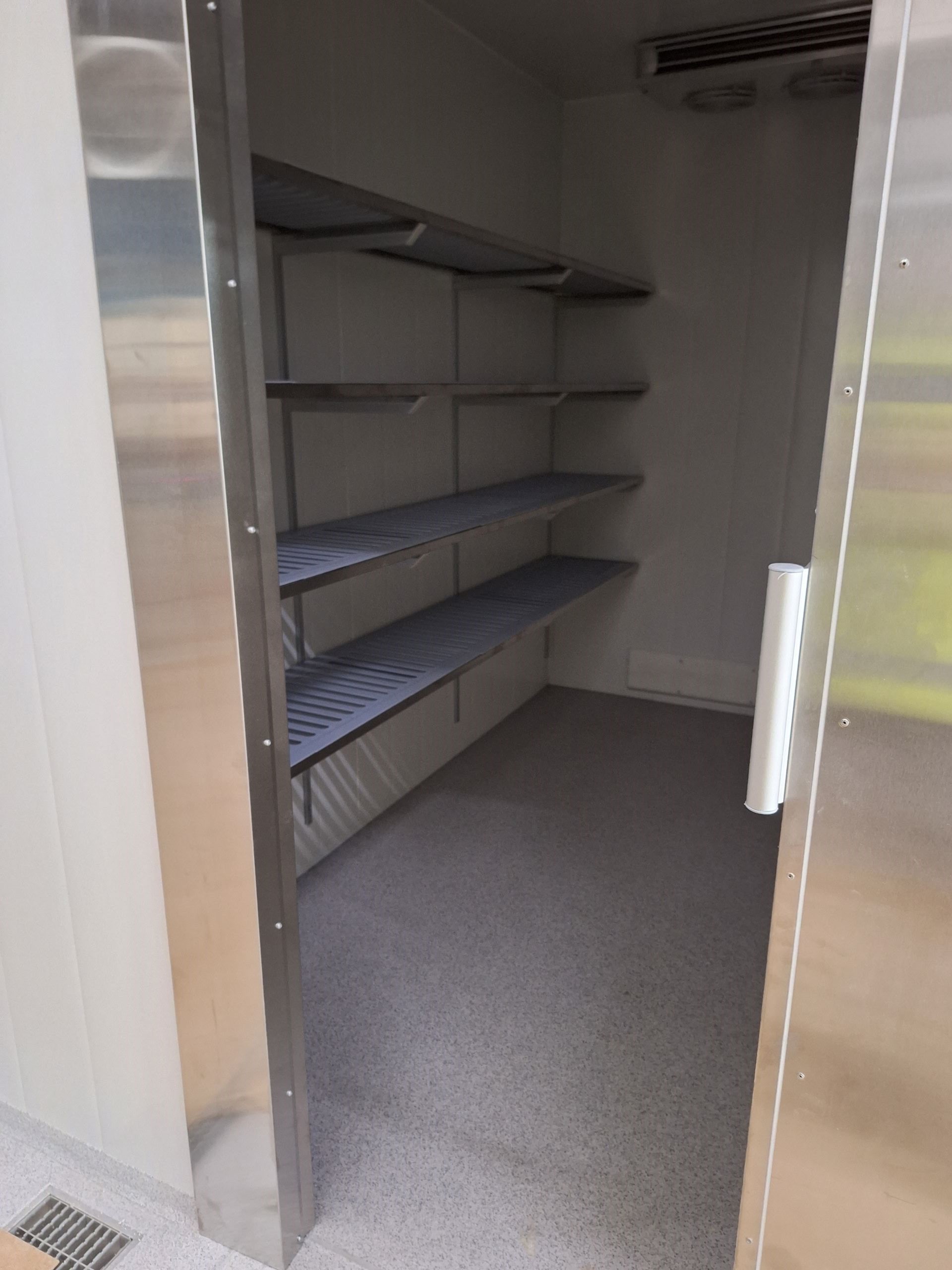

Rakennuksen sisällä pintabetonilattioiden valut ovat valmiit. Kipsiväliseinätyöt sekä tasoite- ja maalaustyöt ovat käynnissä mm. D-lohkolla. Lisäksi ullakon kanavatiloissa on maalattu lattioita. Laatoitustyöt WC-tiloissa ja alakattojen runkojen asennus jatkuvat. Keittiötiloissa on ensin asennettu kylmähuoneita, ja sen jälkeen on käynnistynyt kylmälaiteasennukset.

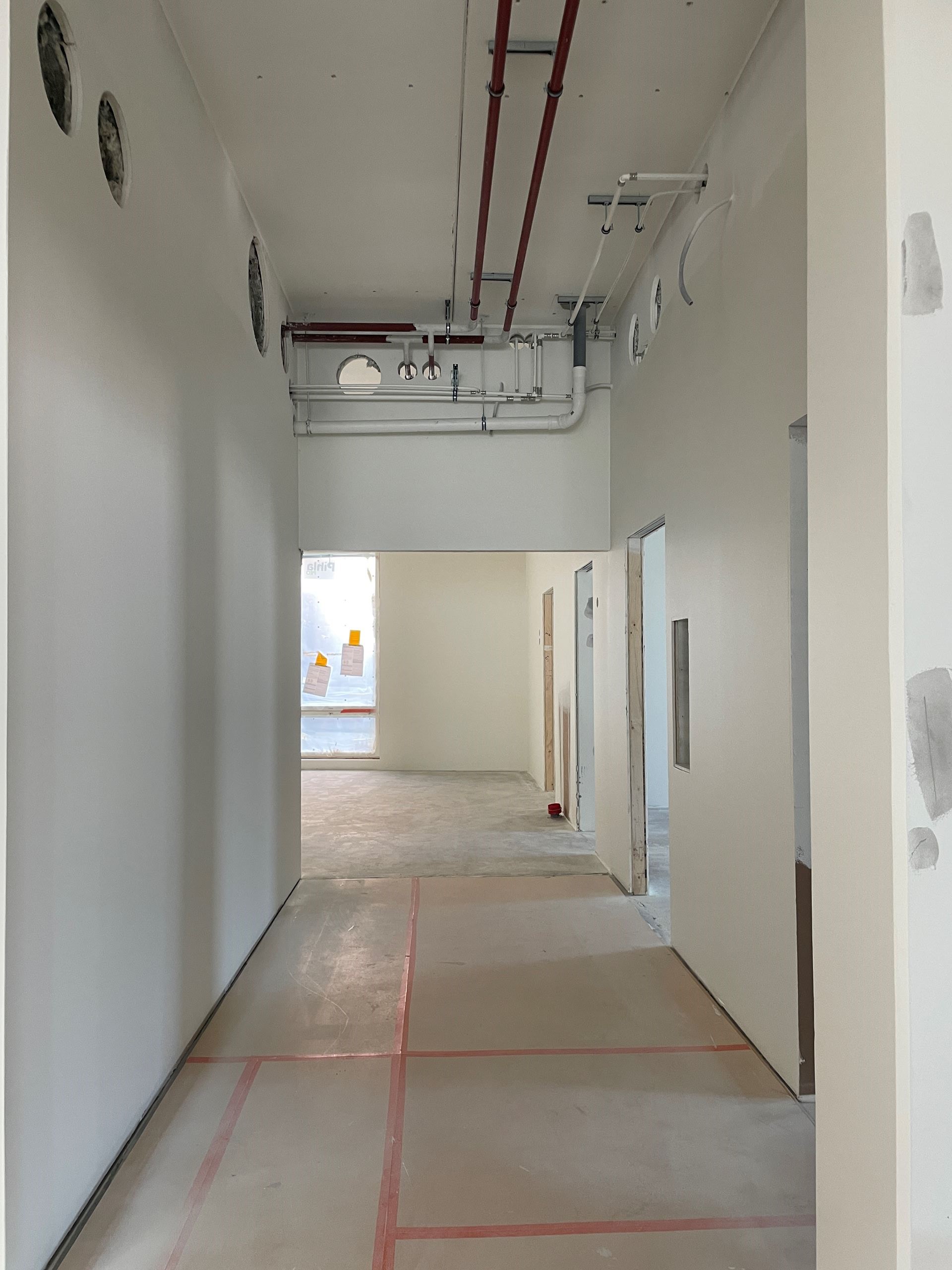

A- ja D-lohkojen hissiasennukset ovat valmistuneet, ja molemmat hissit ollaan ottamassa työmaakäyttöön. Talotekniikkatöissä putkityöt, sähköasennukset ja IV-kanavien asennukset etenevät. P1-siivousta jatketaan IV-töiden edellä.

Työmaalla työskennellään koko kesän ajan.



Byggarbetsplatsmeddelande, juli 2024:

Måntering av takfilt är nästan färdig på taket. På utsidan pågår arbete med panel- och målningsarbeten för takfoten. Murningsarbetet på fasaden är i stort sett klart – för tillfället pågår avslutande arbeten. Ställningar har demonterats från fasadställningarna på block D och E. Dessutom har ställningar installerats för ljudisoleringsarbeten i musiksalen på första våningen. Fönsternas plåtarbete kommer att fortsätta i slutet av juli.

I markarbetena pågår profilering och installation av el. Asfaltarbeten har påbörjats på byggnadens norra sida. På gården påbörjas stenarbete.

Inne i byggnaden är gjutningen av betonggolv avslutad. Gipsväggar, puts- och målningsarbeten pågår på block D. Dessutom har golven i vindskanaler målats. Kakelarbeten i toaletterna och installationen av undertak fortsätter. I köket kylrum har installerats, och därefter har installationen av kylaggregat påbörjats.

Installation av hissen på block A och D är klara, och båda hissarna tas i bruk på arbetsplatsen. VVS, elinstallationer och installation av ventilationskanaler framskrider. P1-städningen fortsätter före ventilationsinstallationerna.

Arbetet på arbetsplatsen pågår hela sommaren.



Alla kuva rakennuksen lohkojaosta: työmaa on jaettu kuuteen eri lohkoon (A-F).

Lohkojako A-F.JPG



Työmaan yhteystiedot:
Jos teillä on Gesterbyn koulukeskuksen rakentamistöihin liittyen kysyttävää tai palautetta, olettehan meihin yhteydessä sähköpostitse: gesterby@yit.fi
