Työmaatiedote 10/2024

Työmaatiedote, lokakuu 2024:

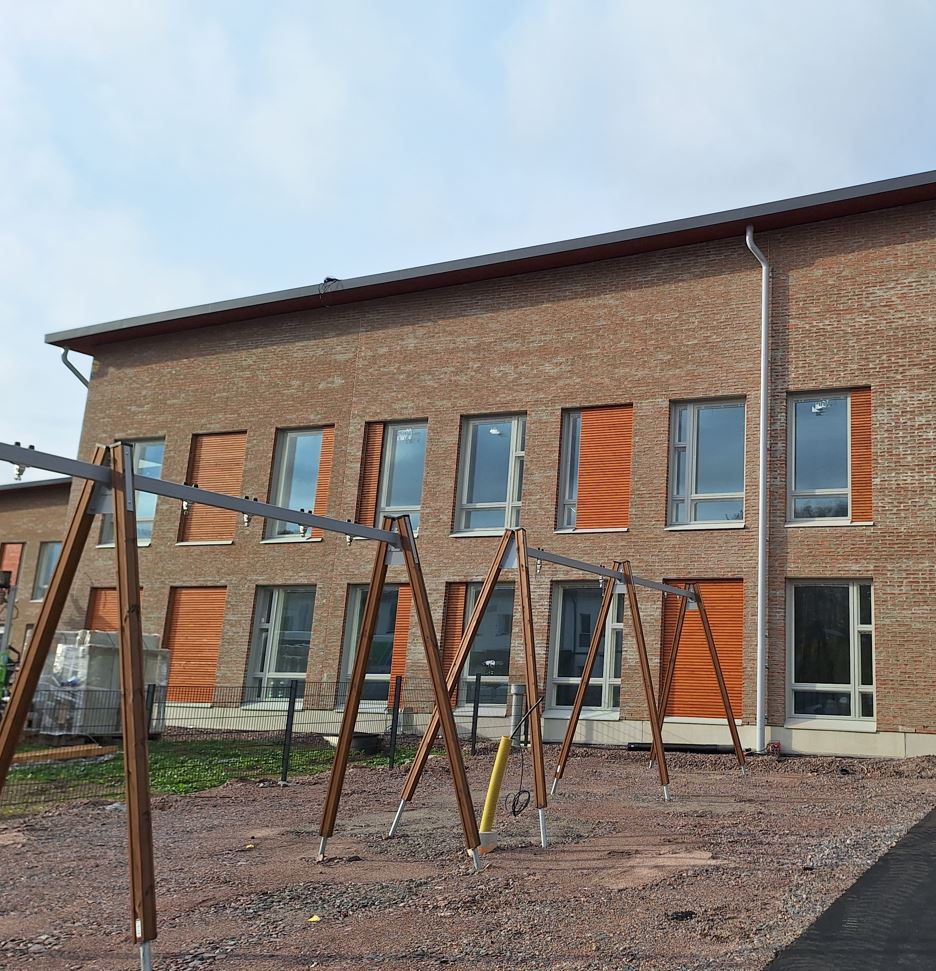

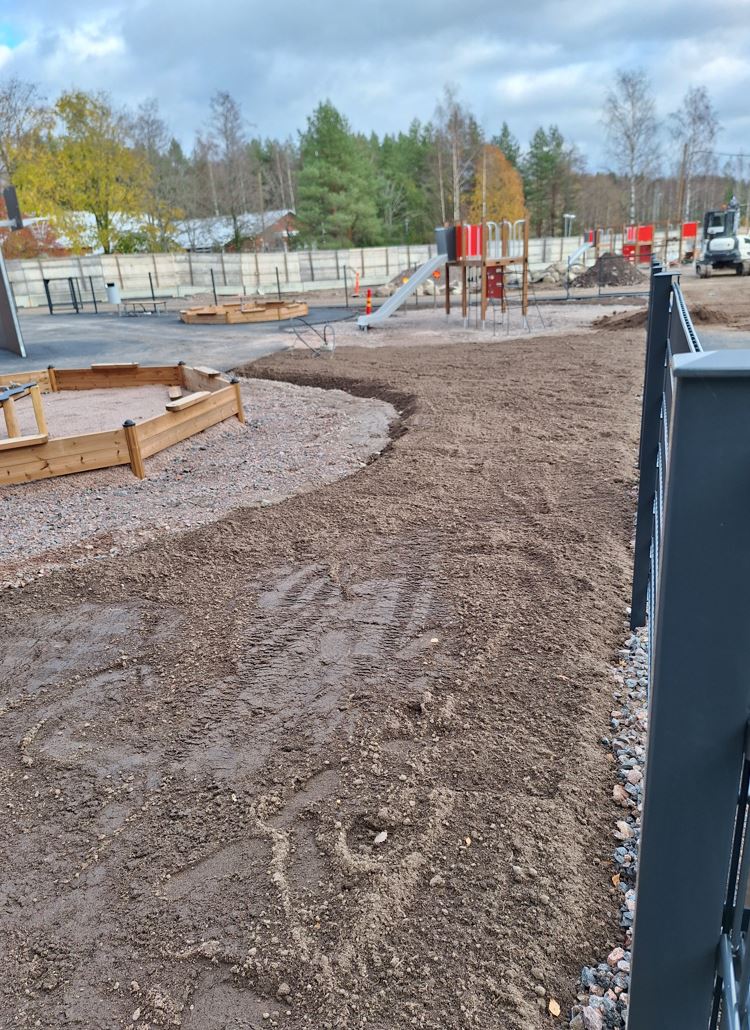

Rakennuksen ulkopuolella käynnissä olevia töitä ovat teräsulko-ovien asennus ja peltityöt. Leikkivälineiden asennus, multaustyöt ja betonikiveysten asennus etenevät piha-alueilla. Lisäksi katoksien ja pihavarastojen työt ovat käynnissä. Uusia aloitettuja työvaiheita ovat puhallusvillojen asennus ullakkotiloihin sekä asfalttityöt rakennuksen länsipuolella.

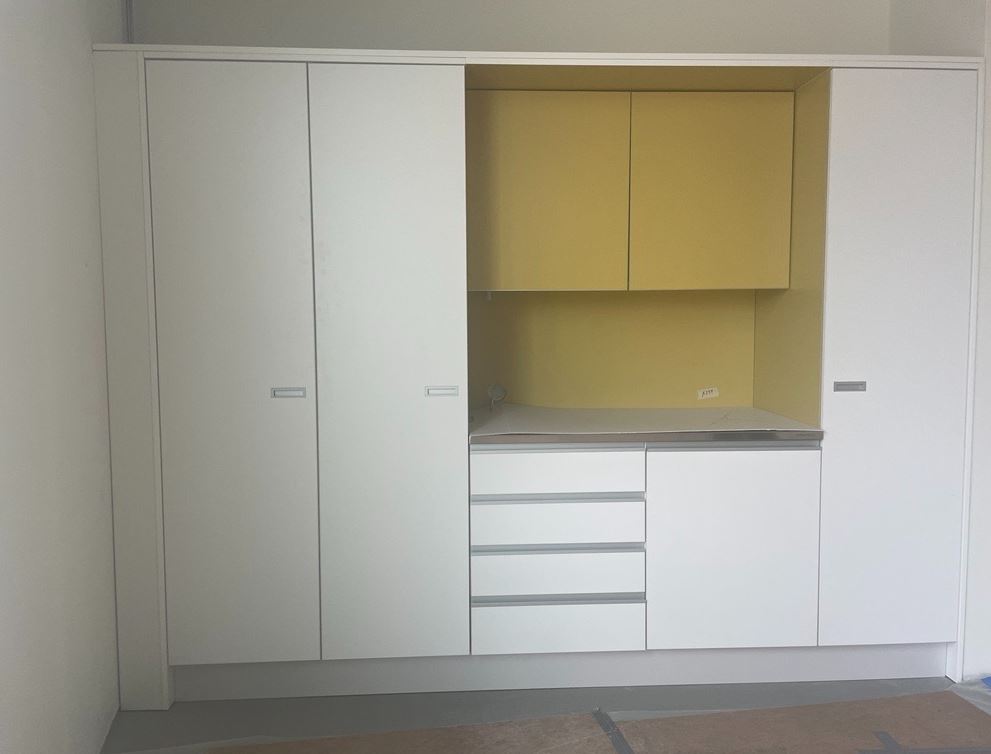

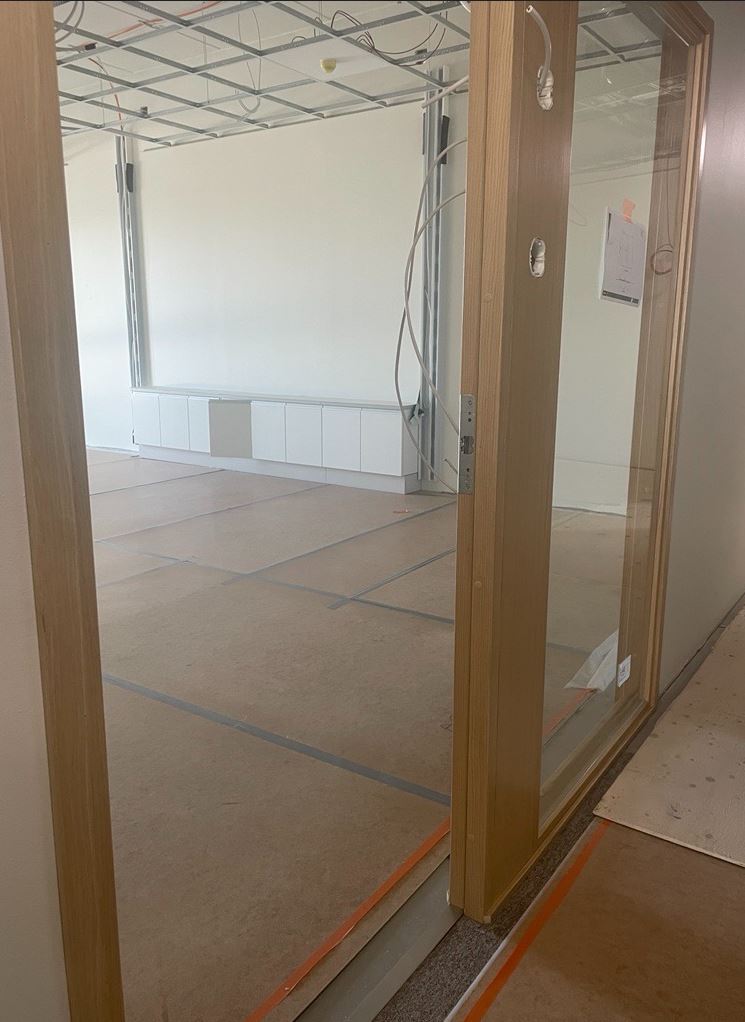

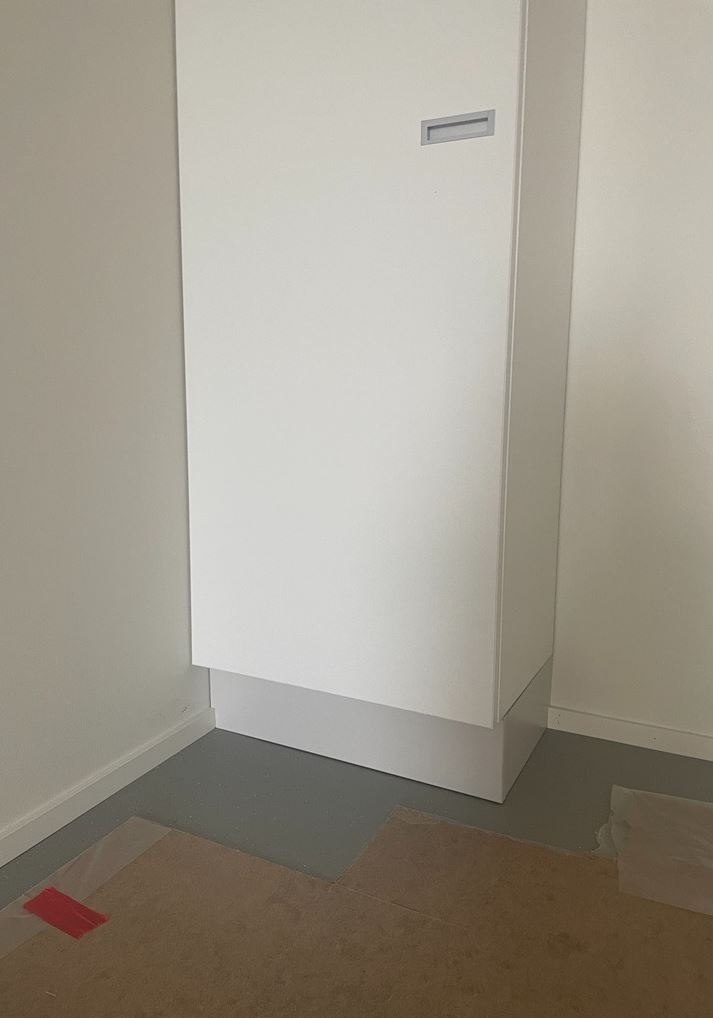

Sisällä maalaus, alakatot ja kalusteiden asennus jatkuvat. Lattiapinnoituksia on tehty viimeisimpänä 1.kerroksen sisäänkäyntien mattosyvennyksissä. Sisäovien asennukset ovat käynnissä. Ovia on laitettu paikoilleen mm. henkilökunnan tiloissa ja Papinmäen A-lohkolla. Lukitus etenee oviasennuksien perässä. Uutena työvaiheena sisällä on aloitettu listoitukset.

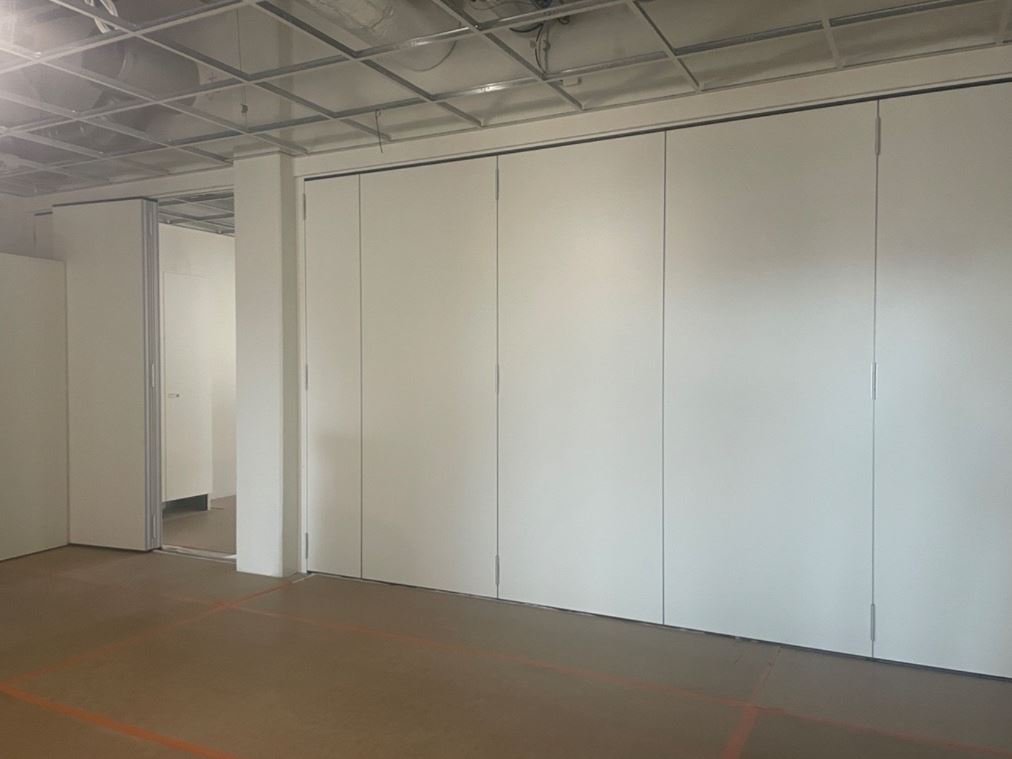

Siirtoseiniä on asennettu kahdelle lohkolle luokkahuoneisiin ja niiden aulatiloihin. Lisäksi isommassa liikuntasalissa koripallotelineet ovat paikoillaan. Kipsiväliseinät ja laatoitustyöt ovat valmistumassa.

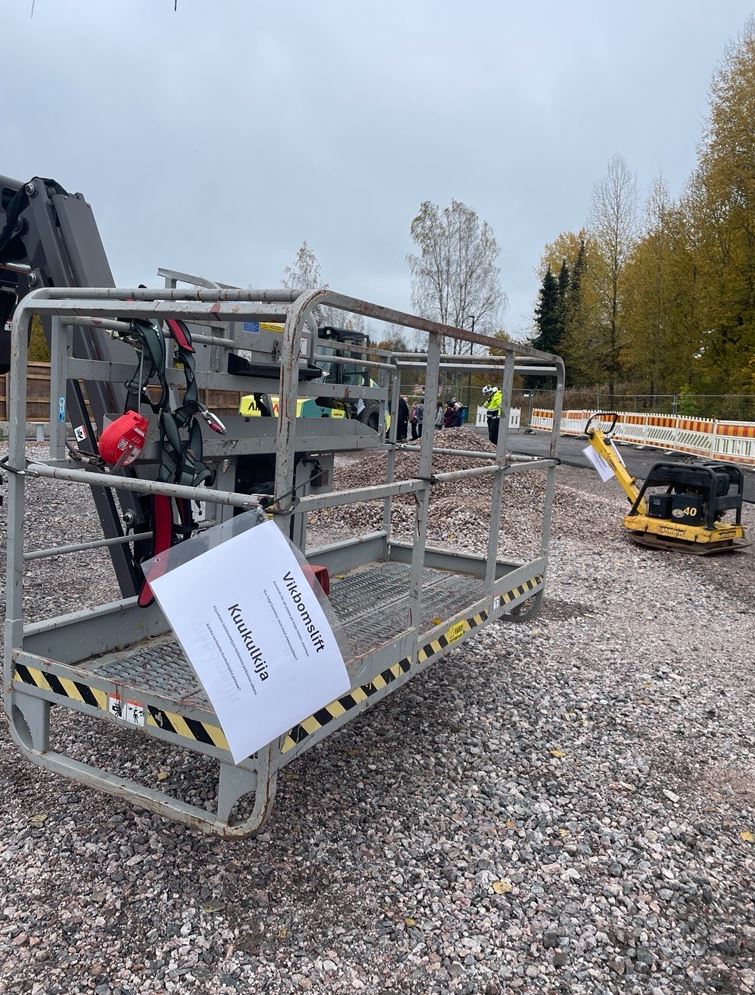

Lokakuussa työmaalla pidettiin koululaisille työkoneiden esittelytilaisuus. He pääsivät tutustumaan mm. kuukulkijaan, saksinostimeen ja tiejyrään. Koululaiset kysyivät YIT:n toimihenkilöiltä paljon mielenkiintoisia kysymyksiä rakentamiseen ja uuteen koulurakennukseen liittyen.



Byggarbetsplatsmeddelande, oktober 2024:

Pågående arbeten utanför är installationer av ståldörrar och plåtarbeten.  På gårdsområdena framskrider installation av lekredskap, jordarbeten och betongstensläggning. Dessutom pågår arbeten med skärmtak och gårdsförråd. Nya arbetsmoment som har påbörjats är installation av blåsull i vindsutrymmena och asfalteringsarbeten på västra sidan av byggnaden.

Inuti i byggnaden fortsätter målningsarbeten, undertaksinstallation och möbelinstallation. Golvbeläggning har senast gjorts i mattfördjupningar vid entréerna på första våningen. Installation av innerdörrar pågår, och dörrar har satts på plats bland annat i personalutrymmen och Prästgårdsbackens A-sektion. Låssystemet installeras efter att dörrarna har monterats. Golvlistarbeten har påbörjats.

Flyttbara väggar har installerats på två sektioner i klassrum. Dessutom har basketställningar installerats i stora idrottssalen. Gipsskivväggar och kakelarbeten håller på att slutföras.

I oktober hölls en arbetsmaskinvisning för skolbarnen på byggarbetsplatsen, där de fick bekanta sig med bland annat bomlift, saxlift och envalsvält. Skolbarnen ställde många intressanta frågor om byggandet och den nya skolbyggnaden till YIT personalen.



Alla kuva rakennuksen lohkojaosta: työmaa on jaettu kuuteen eri lohkoon (A-F).

Lohkojako A-F.JPG



Työmaan yhteystiedot:
Jos teillä on Gesterbyn koulukeskuksen rakentamistöihin liittyen kysyttävää tai palautetta, olettehan meihin yhteydessä sähköpostitse: gesterby@yit.fi
