  • T-sairaalan lisäosa
  • 30.1.2025

TYömaan viikkotiedote vko 5

Valmistuneet työvaiheet

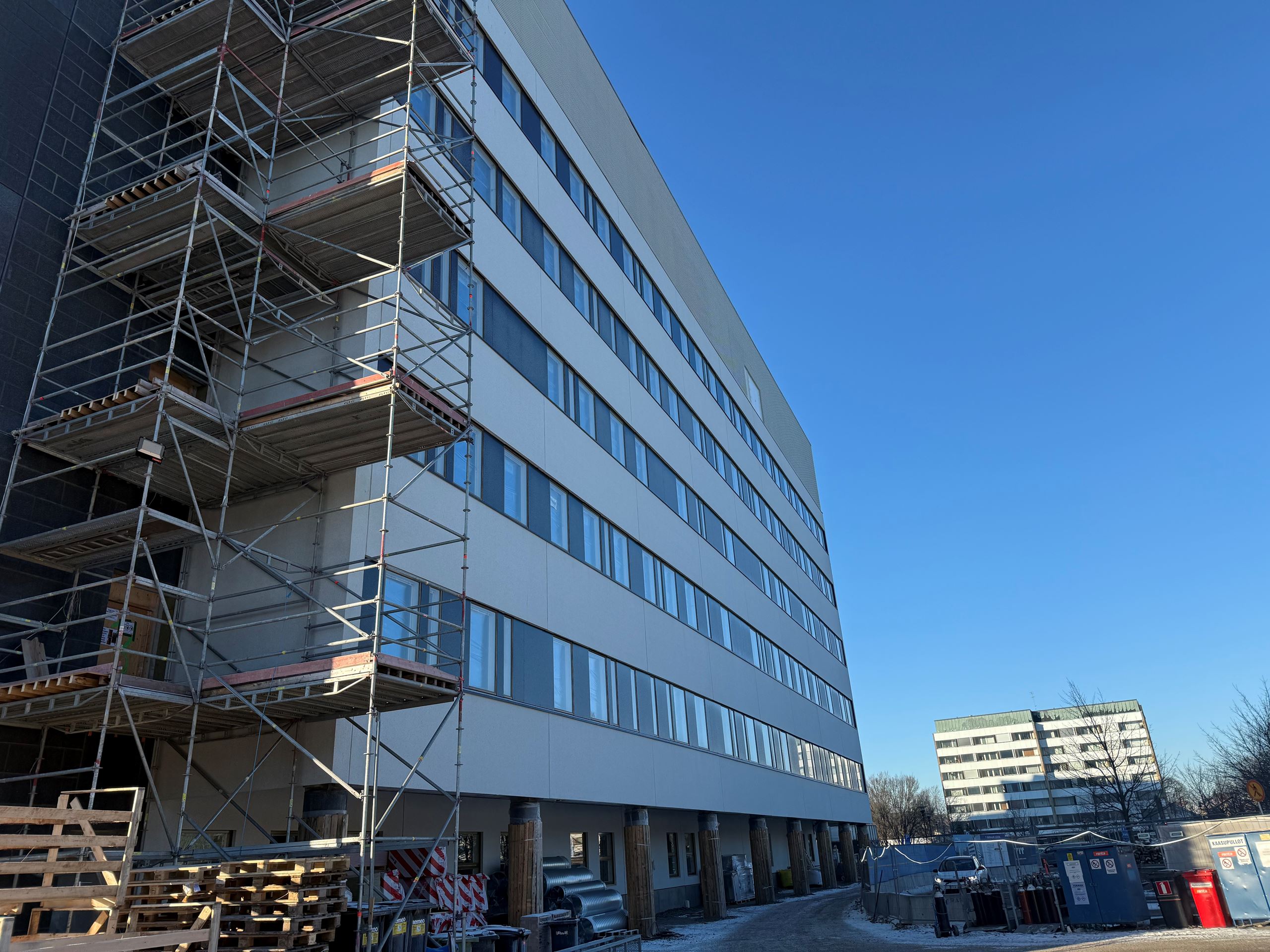

Runko- ja ulkopuoliset työt
  • Ulkoportaiden anturat
  • Elementtiasennus 2. krs lohko 1
  • Ontelolaatta asennus 2.krs katto lohko 1
  • Paikallavalutyöt 1.krs
  • Kuilun muotti- ja valutyöt
  • PVP- elementtiasennus 1.krs lohko 2
Sisätyöt
  • Etuputsityöt 1.krs lohkot 1–2
  • Väliseinämuuraus 1.krs lohko 2
  • Roilomerkinnät 1.krs lohkot 1–2
Toimivasairaala
  • D-osan teräspilariasennukset kellari ja 1.krs

Käynnissä

Runko- ja ulkopuoliset työt
  • Elementtiporrasasennus 2.krs
  • Seinien lämmön- ja vedeneristystyöt
  • Maantäyttö
  • valopihanseinä
  • elementtiasennus 2. krs 2–4 lohkot
  • Onteloiden saumausvalu 2.krs lohkolla 1
Sisätyöt
  • Talotekniikkatyöt kellarissa
  • Roilojen täyttötyöt kellarissa
  • Roilotustyöt kellarissa ja 1. krs
  • VS-muuraus 1.krs lohkot 3–4
Toimivasairaala
  • E- osan julkisivun purkutyöt
  • B-osan kuntosalin IV purku- ja muutostyöt
  • B-osan kellarissa käytävän pölykatkorajatyö

Käynnistyvät työvaiheet

Runko- ja ulkopuoliset työt
  • Tukimuurintyöt
Sisätyöt
  • Yhteiskannakointi 1.krs lohkolla 1
  • Pölynsidontamaalaus 1. krs
  • Lattiahionta (kellari)
Toimivasairaala
  • D-osan teräspilareiden valutyöt 1.krs
  • D-osan 2.krs teräspilareiden valmistelevat työt (piikkaus)
  • D-osan ulkopuoliset purkutyöt
