  • Valkealan monitoimitalo
  • 31.3.2023

Valkealan monitoimitalon tilannekatsaus 31.3.2023

Työmaan vahvuus: 61 henkilöä

Aikataulutilanne: Työmaa etenee pääosin yleisaikataulun mukaisesti

Käynnissä olevat työvaiheet:
• Maalaustyöt (porraskäytävät ja kotelot)
• Seinä- ja lattialaatoitukset C-lohkoissa
• Sähköasennukset jatkuvat mm. väliseinäkaapeloinneilla, johtoreitti- ja paloilmaisinasennuksilla sekä sähkökalustuksella
• Alakattorunko- ja tekniikkalevyasennukset
• Lattiapinnoitukset lohkossa C

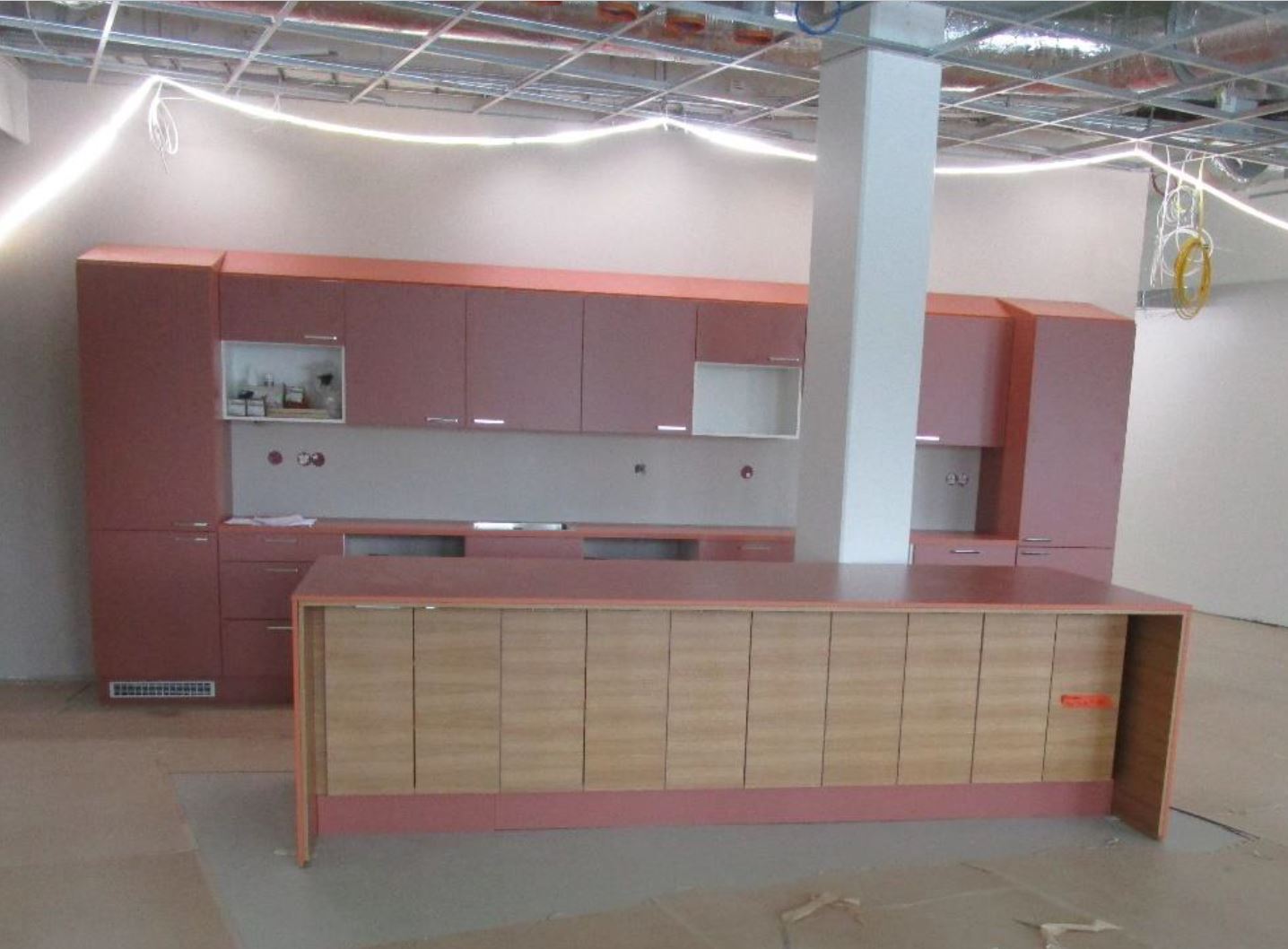

• Kiintokalusteasennus
• Kattoterassin seinäverhoilut
• Välioviasennus lohkossa C
• Puusisäikkuna-asennus lohkossa C
• LVV-kalustus
• Hissiasennus
• Itäsivun maanrakennus ja alueviemäröinti
• Verhokiskoasennus
• Loppusiivous
• Ruokailutilan puurimaseinäasennus
• Taiteseinäasennus ja salin jakoseinäasennus

Pääosin valmistuneita työvaiheita:
• Hissiasennus valmistuu vk 14
• Työmaa kytketty lopulliseen sähköverkkoon

Työturvallisuus:
• Turvallisuusmittausten keskiarvo 97,0 %
