Valkealan monitoimitalon tilannekatsaus 29.9.2023

Työmaan vahvuus: 70 henkilöä
Aikataulutilanne: Työmaa etenee pääosin yleisaikataulun mukaisesti
Käynnissä olevat työvaiheet:
• Eteläpäädyn maanrakennus, aluesähköistys ja sadevesiputkitukset
• Julkisivuverhoukset jatkuvat lastauslaiturilla sekä sisäänkäynneissä
• LV-asennukset koko talossa (vesi- ja lämpöjohtoasennus)

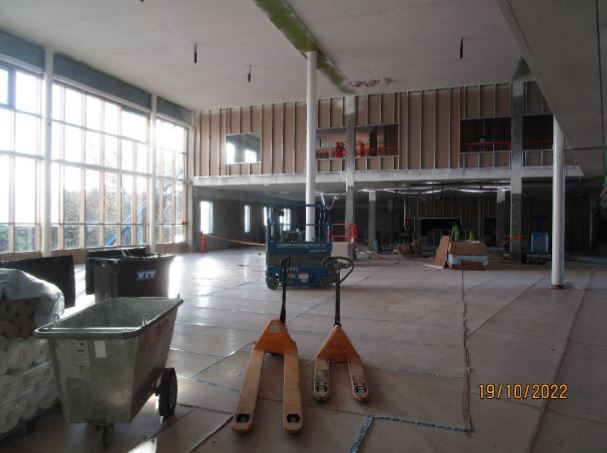

• Pintabetonilattiatyöt valmiit
• IV-kanava-asennukset kellarissa, kirjastossa sekä iv-konehuoneessa
• Kipsiväliseinätyöt lohkoissa B ja C
• Tasoite- ja maalaustyöt väliseinätöiden perässä
• Seinä ja lattialaatoitus lohkossa A
• Sähköasennukset jatkuvat mm. väliseinäkaapeloinneilla sekä johtoreittiasennuksilla
• Näyttämön lattiarakennetyöt
Työturvallisuus: Työturvallisuuden TR-mittaus 13.10.2022 => 97,67 %
